В декабре 2015 года на собрании кооператива Лесковки было рассмотрен вопрос о воде в каждом доме.
Именно тогда жителями Лесковки был положен старт в этом вопросе.
Помните те переносы сроков начала строительства водоснабжения в Лесковке? Помните те длительные корректировок проекта? Да и нет, это на сегодня уже давно забытая сторона нашей истории, но это было…

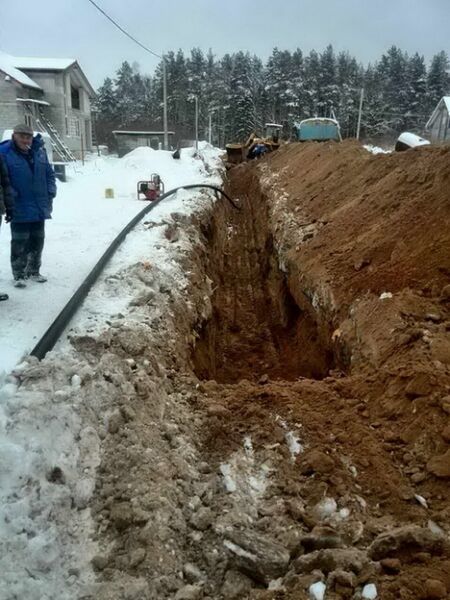

Прорыв в строительстве водоснабжения, а так же получение последнего ордена на раскопки началось с улиц Рублевская и Любимая.
Тогда в апреле 2016 года состоялись торги, на которых победителем торгов стал ГУП «Заславское ПС». Стоимость строительно-монтажных работ установилась в размере 3 400 000 000 рублей, а общая сумма договора с учетом стоимости материалов – 6 663 862 547 рублей.
Хронология тех событий была такая…
14.03.2016 года Минским районным исполнительным комитетом было принято решение № 1214 о передаче затрат и проектно-сметной документации (ПСД) ПК «Лесковка-2011» для дальнейшей реализации за собственные средства кооператива.
ПК «Лесковка-2011» был заключен договор с КУП «Институт Молодечнопроект» на выполнение корректировки ПСД для прохождения государственной экспертизы в ГП «Госстройэкспертиза по Минской области» (срок предыдущей экспертизы-истек).
ПК «Лесковка-2011» был заключен договор с РУП «Проектный институт Белгипрозем» на выполнение работ по согласованию места размещения земельного участка под строительство и обслуживание сетей водоснабжения.
В результате проведения предварительных переговоров с подрядными организациями предложенная стоимость работ снизилась до 4 000 000 000 рублей.
На основании Указа Президента РБ №26 от 01.01.2015 года функции заказчика может выполнять только аттестованное на данный вид деятельности лицо. В связи с этим был заключен договор с КДУП «Управление капитального строительства Минского района» (УКС) на оказание инженерных услуг и выполнение функции заказчика. После получения положительного заключения о прохождении государственной экспертизы УКС состояли торги с подрядными организациями, стоимость предложений которых не превышала 4 000 000 000 рублей.
На основании вышеизложенного и согласно решению общего собрания от 17.02.2016 года был объявлен сбор денежных средств (первоначальный платеж) на строительство сетей водоснабжения.
Так на первое полугодие 2016 года водопровод был проложен по улицам: Рублевская, Любимая, Колядная (Рождественская), Хвойная, Каштановая (Изумрудная), Великая, Кленовая, Калиновая (Лучистая), Загородная, Гольшанская, Грибная.
По состоянию на 03.11.2016г Водопровод вода появилась и на улице Опытная.
Конечным результатом строительством водопровода по кварталам стал более точный охват основных улиц Лесковки, а именно улиц: Рублевская, Любимая, Колядная (Рождественская), Хвойная, Каштановая (Изумрудная), Великая, Кленовая, Калиновая (Лучистая), Загородная, Гольшанская, Грибная, Опытная, Счастливая, Троицкая, Пшеничная, Славянская (Сиреневая), Монетная, Вишневая, переулок Монетный.
Из запланированного объема работ осталось проложить водопровод по улицам Светлой и Вишневой.
Пуск воды в границах улиц Рублевская – Каштановая был осуществлен в лишь декабре 2016 года, когда некоторые жители Лесковки уже во всю радовались воде.
Завершено строительство водопровода квартала состоялся в начале 2017 года.
В статье использовались материалы жителей Лесковки.
